El pasado 20 de abril, el gobernador del Zulia anunció el traslado de turbogeneradores desde Puerto Ordaz. Esos equipos están arrumados desde marzo de 2010 en el patio de Sidor. Fueron vendidos por la empresa Derwick como nuevo siendo usados
César Batiz | El Pitazo
Con un mensaje en la red social Twitter, el cual presentaba como una gran noticia, el gobernador del estado Zulia, Omar Prieto, anunció el 20 de abril el traslado vía marítima de un turbogenerador desde el estado Bolívar, para atender la emergencia eléctrica del Zulia. “Otra muestra del compromiso del Gobierno Bolivariano en atender y proteger al pueblo zuliano”, dijo en el tuit el gobernante, ignorando que de acuerdo con un informe de Corpoelec de septiembre de 2013, lo que esperan en el Puerto de Maracaibo es una chatarra eléctrica que requiere de piezas que fueron robadas y de la revisión del fabricante para poder funcionar.
Informa el Ministro del P.P para Energía Eléctrica
@LMOTTAD que trabajan arduamente en operativo de traslado de turbogenerador desde el Edo. Bolívar, vía marítima, hasta el Zulia. Otra muestra del compromiso del Gobierno Bolivariano en atender y proteger al pueblo zuliano!

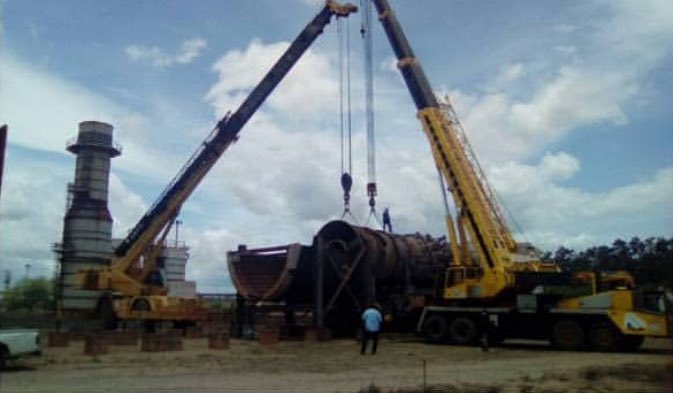

La turbina, con capacidad de generación de 171 megavatios (Mw), fue traída a Venezuela desde EEUU en marzo de 2010 para construir la planta Sidor B, que se uniría a otra de 85 Mw de capacidad, para dar a la siderúrgica 256 Mw, obra que nunca se concluyó. Las máquinas quedaron arrumadas en los terrenos de la siderúrgica, expuesta a la intemperie, lo que fue denunciado por los trabajadores de la siderúrgica en 2016, situación que se mantiene así hasta el mes pasado, de acuerdo con un reporte recibido por El Pitazo.
La Ingeniería, Procura y Construcción (IPC) de la Planta B fueron contratados por el entonces presidente de Sidor y máxima autoridad de la Corporación Venezolana de Guayana (CVG), Rodolfo Sanz, con la empresa contratista del sector eléctrico Derwick.
En el caso de la corporación guayanesa, se incluía también la construcción de la Planta A, que fue la única que llegó a terminar en 2011 ProEnergy, la subcontratista estadounidense de Derwick, pero que funcionó de forma parcial en 2016, debido a la falta de gas en la zona.
De acuerdo con la filtración que hizo pública Daniel Rosenau, un extrabajador de Proenergy, cuya información se puede leer en el reportaje publicado en marzo de 2015 en Armando-Info con el título Dos empresas jugaron con ventaja para aprovechar la emergencia eléctrica, el 29 de diciembre de de 2009, Energy Parts, una filial de ProEnergy, vendió a Derwick cinco turbinas, todas usadas y traídas desde EEUU, por $138 millones. Por su parte la contratista venezolana facturó más de $165 millones a la CVG. Con un margen de ganancias superior a los $27 millones.
En el caso del equipo que ahora es trasladado a Maracaibo, se trata de una turbina General Electric usada, fabricada en 2005, modelo GE 7FA de 171 MW, que sustituirá un turbogenerador de 150 Mw en el complejo Termozulia.
El experto eléctrico José Aguilar, asegura que Sidor pagó por las dos turbinas usadas de la Planta B $96,8 millones, $22 millones más que el costo del mercado para máquinas de ese tipo recién salidas de la fábrica.
“La construcción de la planta que nunca se realizó, el subcontratista ProEnergy la cotizó por $79,4 millones y Derwick termina cobrando $132,6 millones por un equipamiento que dejó arrumado y en malas condiciones de almacenamiento. Todo esto con un sobreprecio de 67 %. Para cerrar con broche de oro, una planta no construida pero cobrada como tal, que nunca debió costar más de 138,4, termina costando 229,4 millones de dólares o 66% más de un justiprecio, al sumar tanto la compra de las turbinas, el proyecto de ingeniería y la construcción de la obra”, resalta Aguilar.
$100 millones en pérdidas
El 22 de septiembre de 2013, la Gerencia de Proyectos Mayores de Corpoelec recibió un informe sobre las dos unidades de la Planta B, en el cual se detalla el estado de abandono en el cual se encuentran los equipos y el peligro latente de que se pierda una inversión de $100 millones.

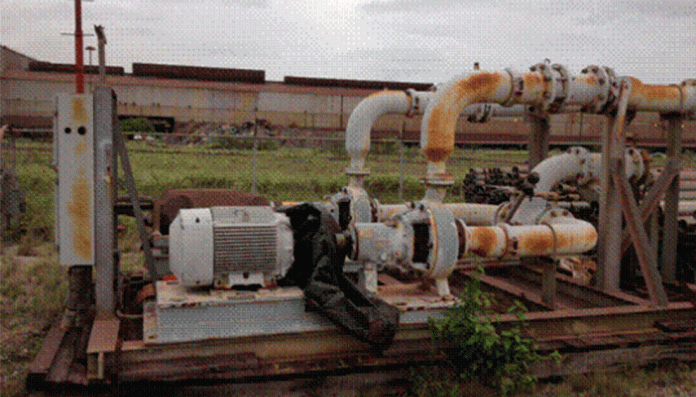

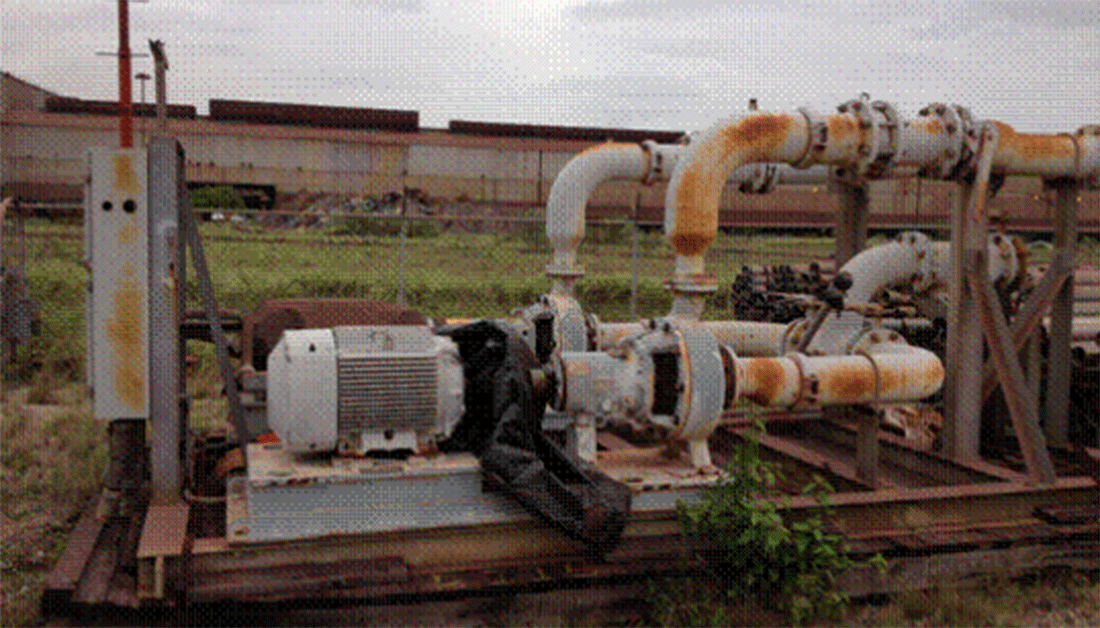

“En este sitio se encuentra una unidad 7EA (85 MW) y una 7FA (170 MW) marca General Electric. La primera se encuentra ensamblada en aproximadamente un 75% y la segunda sólo la turbina y el generador. En este sitio hay un total aproximado de 400 cajas y contenedores con materiales y equipos BOP (material que forma parte del paquete que vende el fabricante para completar la unidad), un total aproximado de 90 cajas MLI para la unidad 7FA y un total aproximado de 22 contenedores con material BOP para ambas unidades. Como se observa en este informe, las unidades como las cajas y contenedores están en deterioro progresivo debido a su exposición a la agresividad del ambiente en la siderúrgica, así también como expuestos a continuos desmantelamiento por falta de vigilancia permanente en el área, por lo tanto en contenedores, cajas y partes ensambladas de las unidades hay numerosos faltantes que sólo pueden ser determinados mediante la realización de un inventario y clasificación detallada con supervisión experta del fabricante. Cabe destacar que si estas unidades no son instaladas lo más pronto posible se estarán perdiendo una inversión de más de 100.000.000,00 de USD”, sentencian los técnicos.
El informe muestra fotografías de las partes de la Planta B, que lucen oxidadas y deterioradas. También sugieren el inmediato “desmontaje, completo embalaje, traslado, inventario y clasificación, reparación y pintura, compra de componentes faltantes en el nuevo sitio. Todas estas actividades supervisadas por el fabricante”.

Además, advierte que la empresa Derwick conoce los detalles de los componentes dispuestos en el sitio y sugiere pedir al fabricante, General Electric, una inspección boroscópica (que usa el mismo principio de las endoscopias en seres vivos) y detallado de las partes “así como un informe de cambio de sitio para donde se presente el listado de partes identificadas como pendientes para la operación y correcto funcionamiento de las unidades”.

Aguilar agrega que se debe ver en qué estado se encuentra el generador, pues es de conocimiento en Sidor de que una grúa le cayó encima en un incidente laboral sin víctimas.
Por eso, de acuerdo con el informe de Corpoelec, la tan anunciada solución a la crisis eléctrica de Zulia, puede convertirse en otro problema más para el segundo estado más importante del país, que vio perder su capacidad de generación termoeléctrica debido a la falta de mantenimiento de las plantas, aunque las autoridades, entre ellas el gobernador Prieto, afirman que los apagones son productos de sabotaje.
